PROJEKT 03I121
Erneuerung von Sandfangräumer mit Sandfangschütze, Kombibeckenräumer, Zwischenklärräumer, Nachklärräumer in Bergisch Gladbach

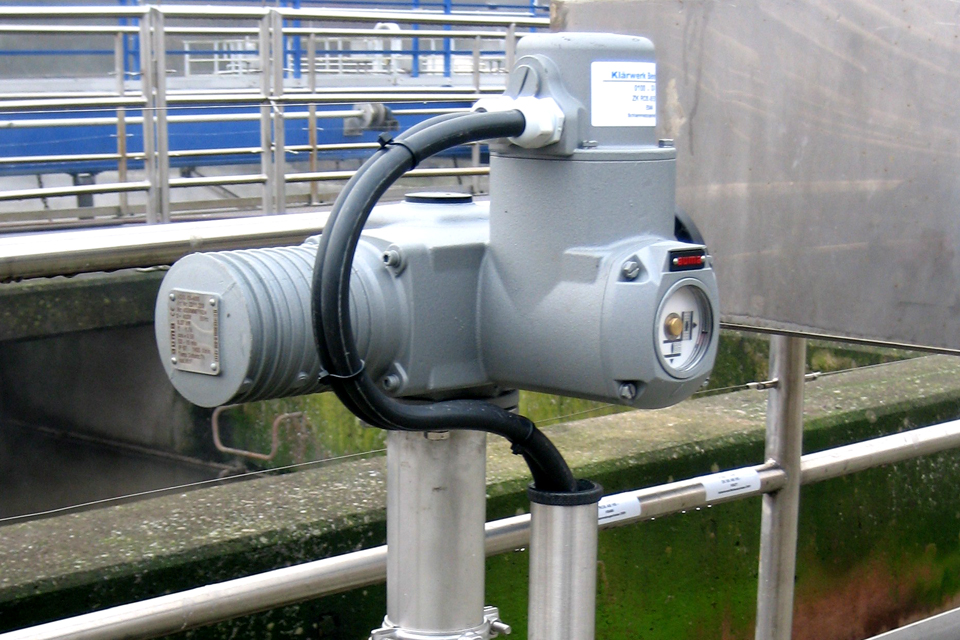

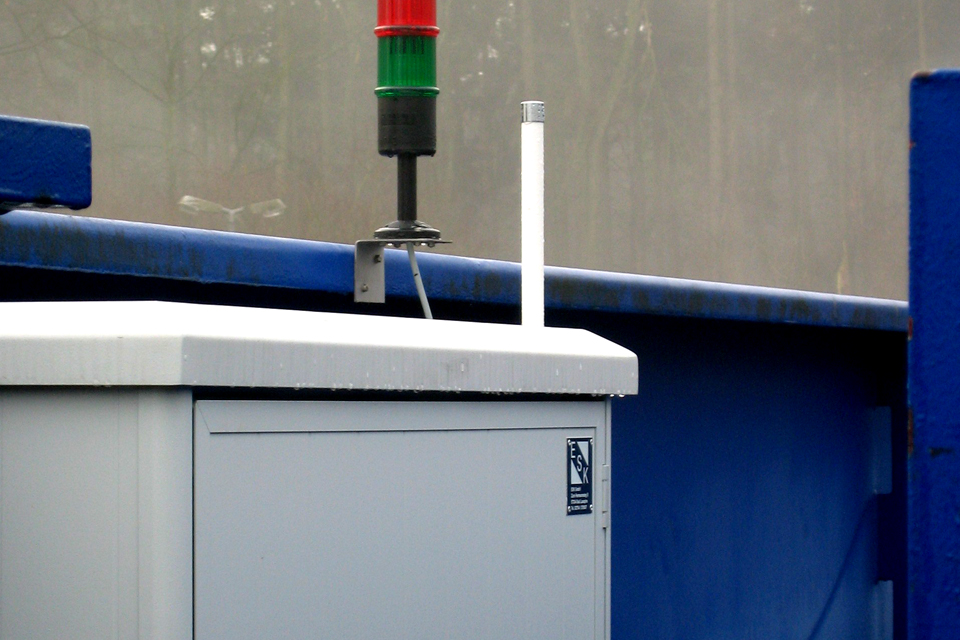

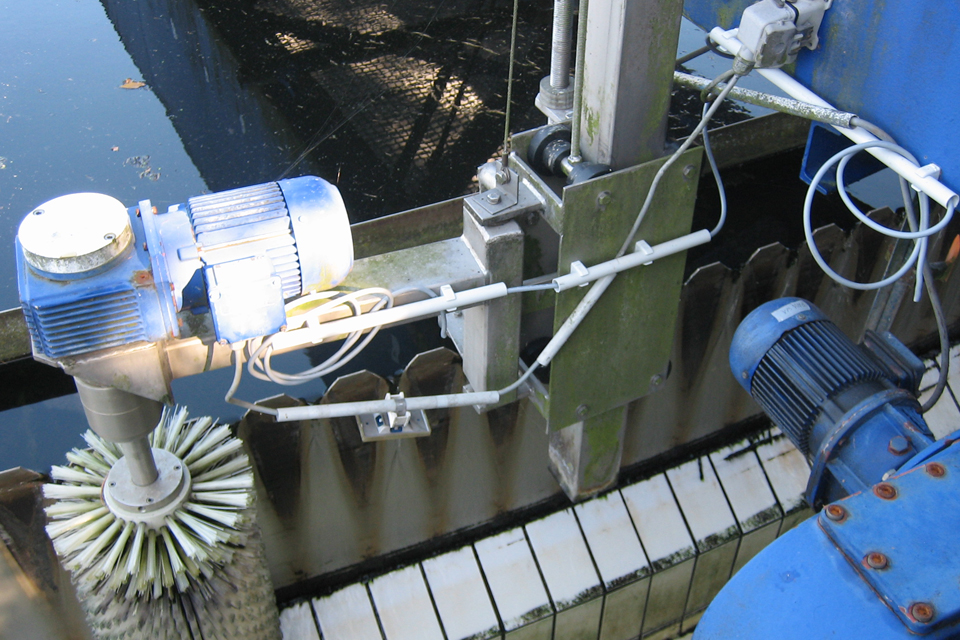

Erneuerung der technischen Ausrüstung die EMSR-Technik von Räumern sowie die Erneuerung von Schlamm- und Fettschiebern im Bereich der Vorklärung auf der Kläranlage.
![](https://www.delta-umwelttechnik.de/wp-content/uploads/2023/09/Referenz-03I121_3.jpg)
Detaillierte Informationen zum Projekt
Beschreibung der Planungsleistung
- Erneuerung der Kabel der Niederspannungsschaltanlage in der Sandfangschütze
- Aufarbeitung der Motoren der Sandfangschütze
- Erneuerung der Drehmomentüberwachung der Sandfangschütze
- Erneuerung und Ergänzung des Potentialausgleiches der Sandfangschütze, des Sandfangräumers, der Zwischenklärräumer 1, 2 und 3 sowie der Nachklärräumer 1 und 2
- Erneuerung des Schaltschrankes in konventioneller Technik der Sandfangschütze
- Besonderheiten: Aufstellung des Schrankes in Ex – Zone 1 der Sandfangschütze und des Sandfangräumers
- Erneuerung des Schaltschrankes des Sandfangräumers
- Erneuerung des Schaltschrankes des Kombibeckenräumers sowie der Zwischenklärräumer 1, 2 und 3, einschließlich der Steuerung mit SPS, MMI und Verwendung von Überlastwächtern
- Erneuerung der Steuerung des Sandfangräumers einschließlich MMI
- Erneuerung der Verkabelung und des NOT-AUS Kreises des Sandfangräumers
- Erneuerung der NOT-AUS Anlage beim Kombibeckenräumer, der Zwischenklärräumer 1, 2 und 3 sowie der Nachklärräumer 1 und 2
- Ergänzung, Erneuerung und Ausbau der Kabeltrassen des Sandfangräumers
- Erneuerung der Beleuchtung des Kombibeckenräumers, der Zwischenklärräumer 1, 2 und 3 sowie der Nachklärräumer 1 und 2
- Erneuerung der Verkabelung auf dem Kombibeckenräumer sowie der Zwischenklärräumer 1, 2 und 3
- Erneuerung und Ergänzung der Endlagenschalter und der Schaltleisten des Anfahrschutzes der Zwischenklärräumer 1, 2 und 3
- Ergänzung des Überspannungsschutzes bei den Zwischenklärräumern 1, 2 und 3 sowie den Zwischenklärräumern 1, 2 und 3
- Erneuerung des Schaltschrankes sowie die Verwendung von Überlastwächtern bei den Nachklärräumer 1 und 2
- Verwendung von Funkverbindungen als Datenübertragung der Messsignale bei den Nachklärräumer 1 und 2
- Erneuerung des Schleifringkörpers des Nachklärräumers 1 und 2
![proj_icn_batt](https://www.delta-umwelttechnik.de/wp-content/uploads/2022/01/proj_icn_batt-1.png)
Leistungsumfang
Technische Ausrüstung, HOAI 2002, LPH 1-3 & 5-9
(EMSR-Technik)
(EMSR-Technik)
![proj_icn_chart bar-1 Kopie](https://www.delta-umwelttechnik.de/wp-content/uploads/2022/02/proj_icn_chart-bar-1-Kopie.png)
Kenndaten
150.000 EW
![proj_icn_clck](https://www.delta-umwelttechnik.de/wp-content/uploads/2022/01/proj_icn_clck-1.png)
Umsetzungszeitraum
08/2004 – 12/2008 (Planung bis VOB-Abnahme)
![proj_icn_euro](https://www.delta-umwelttechnik.de/wp-content/uploads/2022/01/proj_icn_euro-1.png)
Kostenumfang
Investitionskosten der Gesamtmaßnahme [€ netto]
ca. 202.500,00 €
ca. 202.500,00 €
