PROJEKT 16I131
Umbau der Schlammentwässerung in Urft-Nettersheim
Erneuerung der Maschinen- und EMSR-Technik der Schlammentwässerung auf der Kläranlage im Gebäude der Schlammentwässerung.Besonderheiten: Der gesamte Umbau erfolgte im laufenden Betrieb.

Leistungsumfang
Technische Ausrüstung, HOAI 2013, LPH 2-3 & 5-9
(Maschinentechnik & EMSR-Technik)
(Maschinentechnik & EMSR-Technik)
Kenndaten
14.650 EW
Umsetzungszeitraum
01/2017 – 10/2018 (Planung bis VOB-Abnahme)
Kostenumfang
Investitionskosten der Gesamtmaßnahme
[€ netto] ca. 293.342,00 €
[€ netto] ca. 293.342,00 €
Besondere Leistungen
Erstellung der Stromlaufpläne mit EPLAN P8 in der aktuellen Version
Beschreibung der Planungsleistungen
Erneuerung der Maschinen- und EMSR-Technik der Schlammentwässerung auf der Kläranlage im Gebäude der Schlammentwässerung.

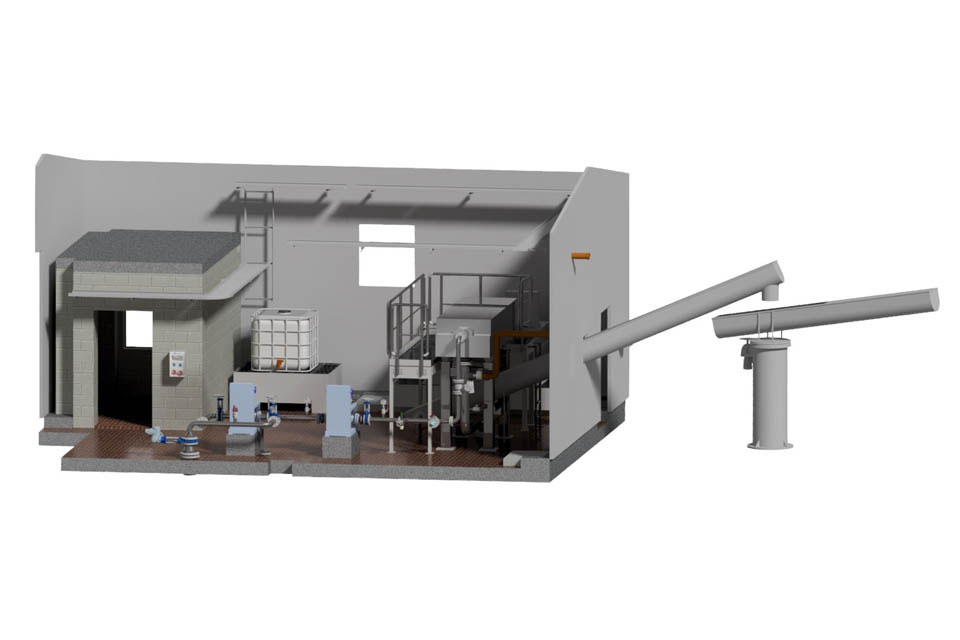

Maschinen- und Rohrleitungstechnik
- Demontage von Maschinen, Rohrleitungen, Armaturen, EMSR-Technik, Kabelanlage und Abbrucharbeiten von Betonsockeln

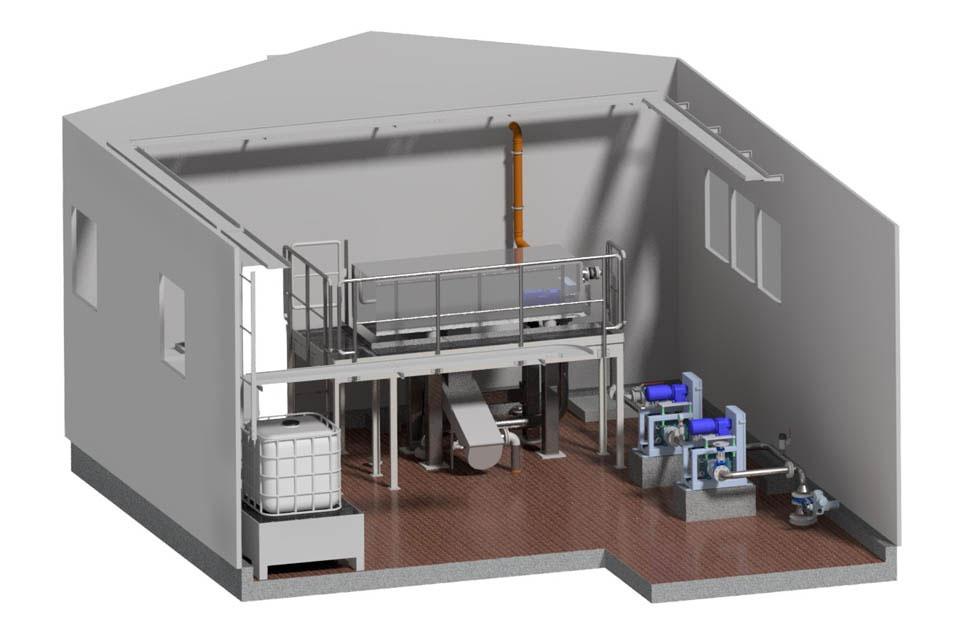

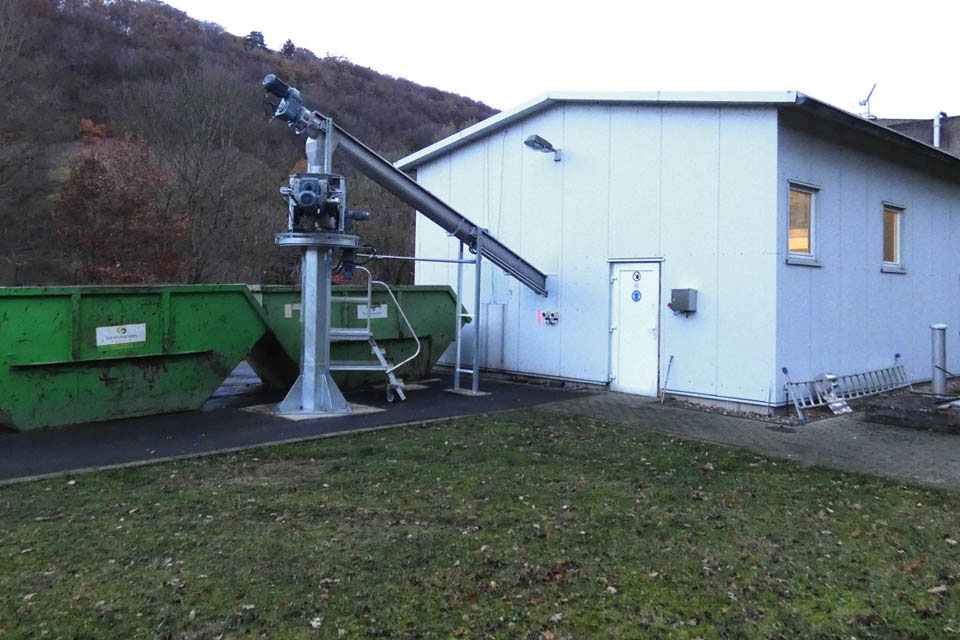

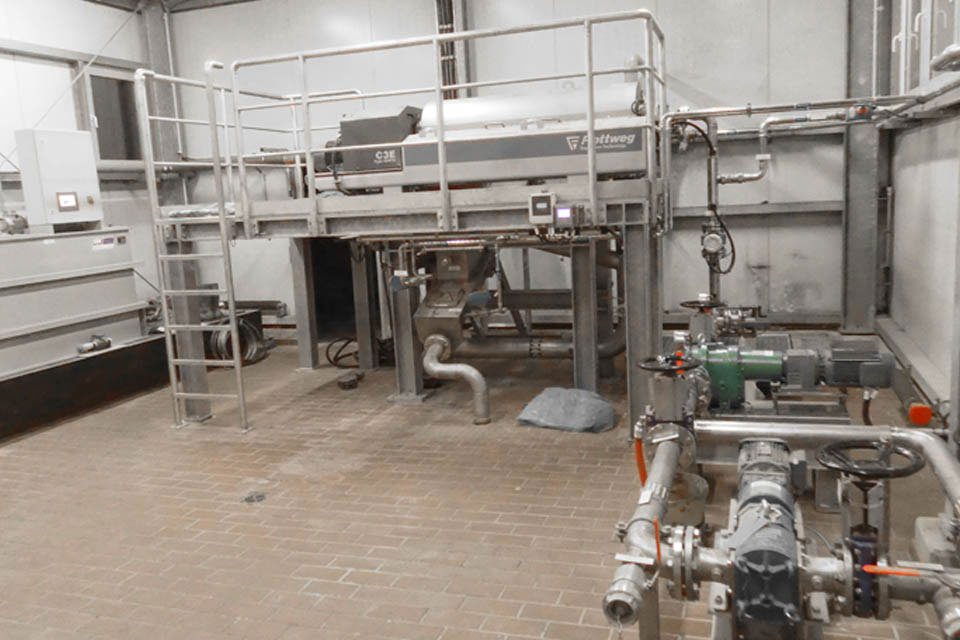

- Erneuerung der Maschinentechnik in der Schlammentwässerung. Hierzu zählen die Zentrifuge, des Steigförderers im Gebäude, des Schwenkförderer außerhalb des Gebäudes und der Polymeranlage
- Erweiterung und Umbau von Rohrleitungen / Armaturen in der Schlammentwässerung für Polymer, Zentratwasser, aerob stabilisierter Schlamm und Betriebswasser

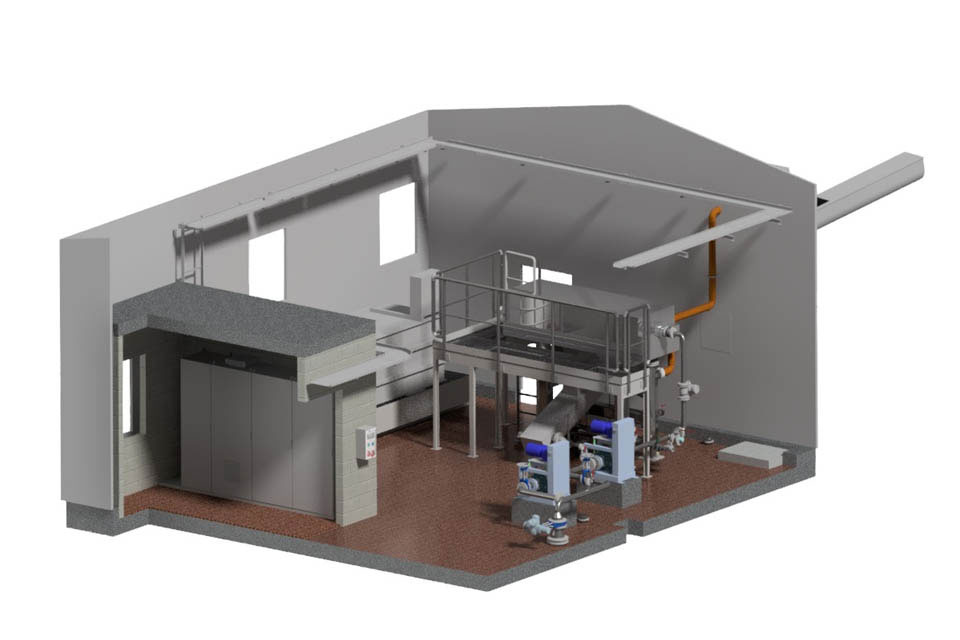

- Erneuerung der Schlammbeschickungspumpe und des Mazerators und Aufbau einer Arbeits- und Wartungsbühne in Bereich der Zentrifuge
EMSR-Technik

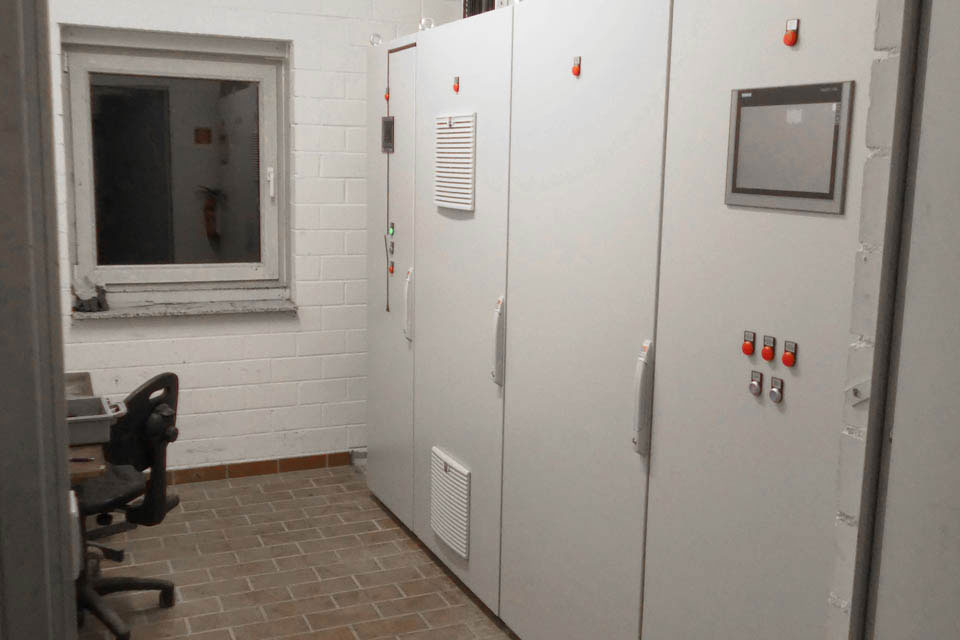

- Aufbau einer Schaltanlage mit einer SPS und Bediengerät in der Schaltschrankfront zur Steuerung der kompletten Schlammentwässerungskomponenten.
- Erneuerung der Kabelanlage für die Schlammentwässerung und Maschinentechnik im Gebäude MSE, Potentialausgleich im Außen- und Innenbereich
- Erneuerung der Messtechnik bestehend aus TS-Messung, Durchflussmessung, Druckmessungen und Temperaturmessungen
Bautechnik
- Erstellung von Fundamenten für den Steig- und Schwenkförderer
- Fliesenarbeiten im Bereich der Zentrifuge und Maschinen
