PROJEKT 20I125

Sanierung Zentrifugenlinien vor der Klärschlammverbrennung in Düren

Erneuerung der Maschinen- und EMSR-Technik in der Schlammentwässerung / Schlammtrocknung / Verbrennungsanlage auf der Kläranlage sowie bautechnische Arbeiten.

Beschreibung der Planungsleistungen

Aus technischen und sicherheitstechnischen Gründen konnten die Schlammtrocknung und Verbrennung in der Vergangenheit nicht betrieben werden. Daher wurde der entwässerte Klärschlamm damals im Schlammsilo zwischengelagert und zur Verwertung abtransportiert. Dies war mit hohen Entsorgungskosten für den Betreiber verbunden. Zudem waren die vier Dickstoffpumpen veraltet, abgenutzt und störanfällig. Ersatzteile für die Dickstoffpumpen der Zentrifugen standen nicht mehr zur Verfügung.

Im Rahmen der Planung (Bau-, Maschinen-, Rohrleitungs-, Armaturen- und EMSR-Technik) wurden daher die Dickstoffpumpen, die Polymeranlagen und dazugehörigen Rohrleitungen sowie Armaturen erneuert. Aufgrund der fehlenden Redundanz wurde eine weitere Dickstoffpumpe im Bereich der Wirbelofenbeschickung vorgesehen. Daher gab es zukünftig insgesamt 5 Dickstoffpumpen A, B, C, D und E.

Die vier Polymeranlagen (3 für Zentrifugen und 1 für Aschebecken) waren ebenfalls veraltet und aufgrund der technischen Ausrüstung sehr störanfällig, so dass die Anlagen sehr wartungsintensiv waren. Zur damaligen Zeit war jeweils eine Polymeranlage einer Zentrifuge zugeordnet. Wenn die Funktion einer Polymeranlage nicht gegeben war, konnte auch die dazugehörige Zentrifuge nicht betrieben werden. In diesem Zusammenhang sollten auch die Beschickungspumpen (Böger) automatisiert werden, sodass mit einer Beschickungspumpe auch die anderen Zentrifugen beschickt werden konnten.

Die Durchmischung des Nacheindickers sollte optimiert werden, sodass eine konstante Schlammkonzentration den Zentrifugen zugeführt werden konnte.

Im Rahmen der durchgeführten Umbaumaßnahme wurden die entsprechenden Maschinen- und die EMSR-Technik in der Schlammentwässerung, Schlammtrocknung und Verbrennungsanlage erneuert. Darüber hinaus wurden bautechnische Arbeiten ausgeführt. Zum Bauvorhaben gehörten unter anderem folgende Leistungen:

Detaillierte Informationen zum Projekt

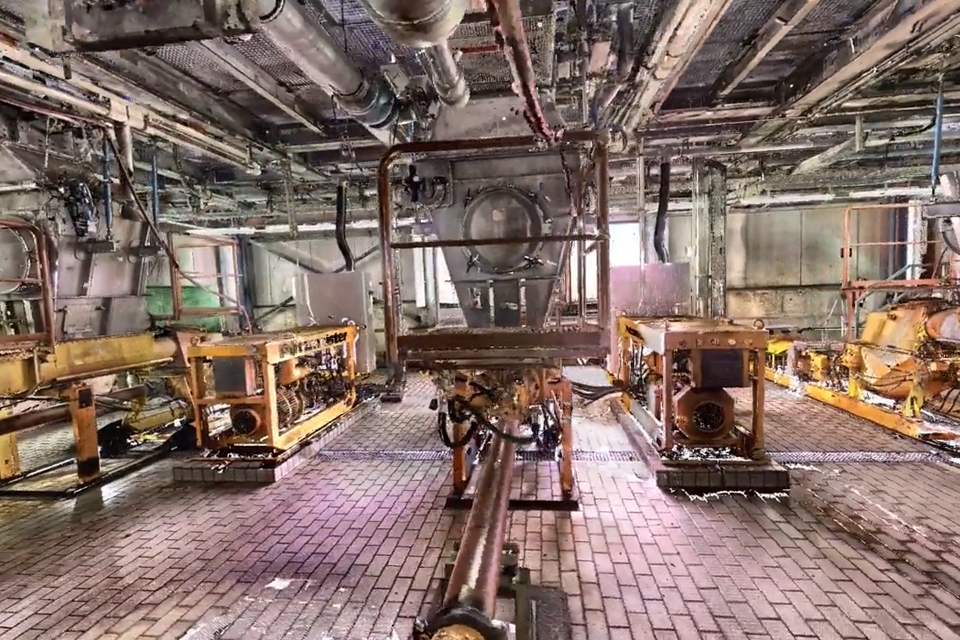

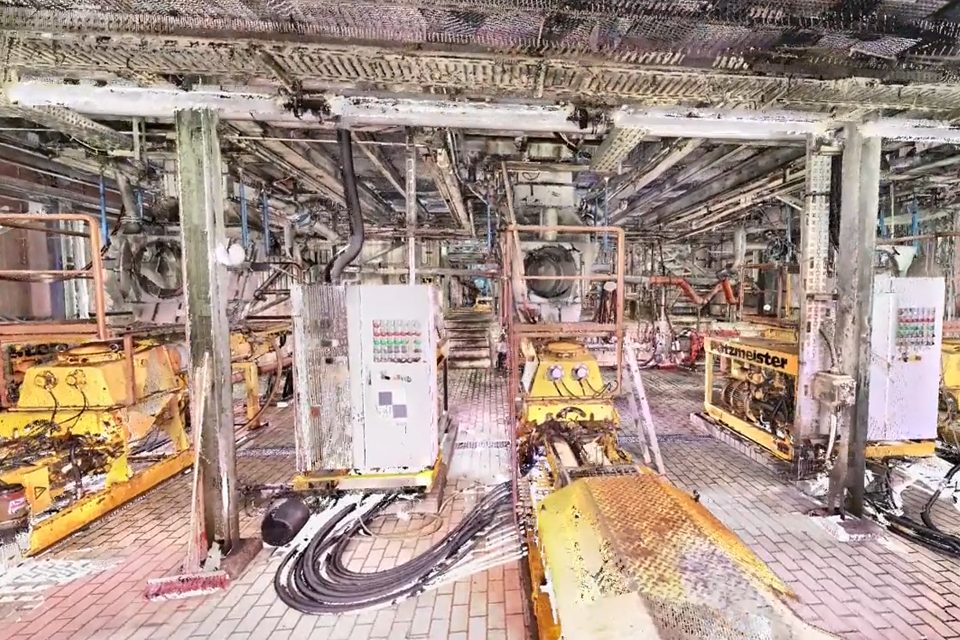

Maschinen- und Rohrleitungstechnik

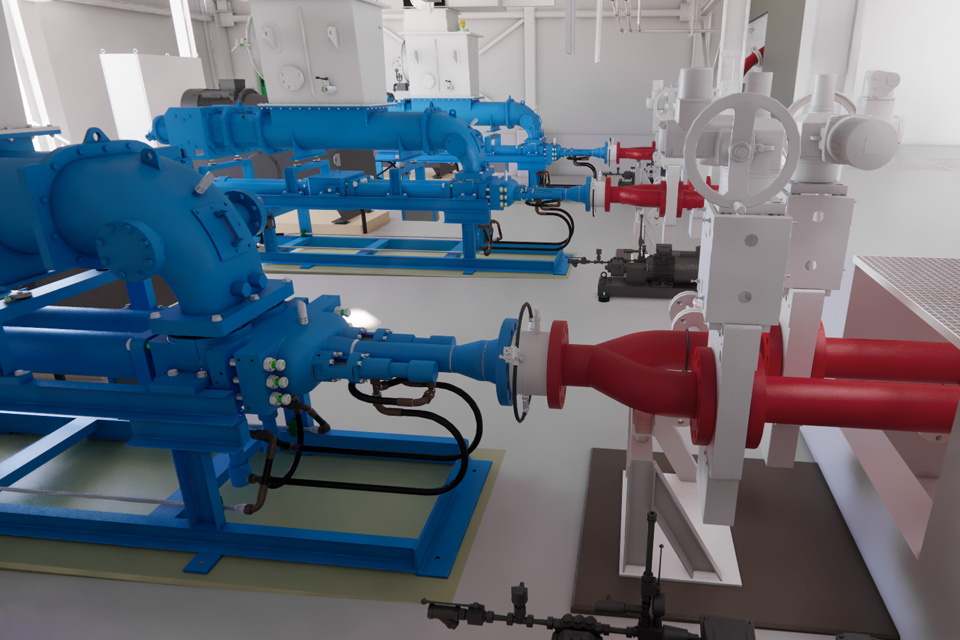

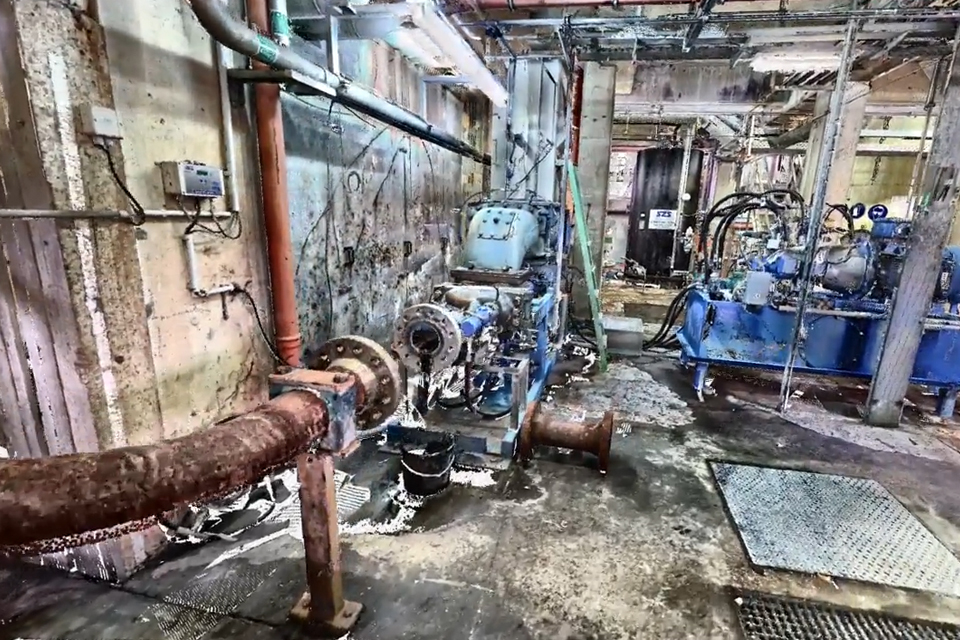

  • Erneuerung der Maschinen-, Armaturen- und Rohrleitungstechnik der Dickstoffpumpen bis zu den Schnittstellen, Planung einer zusätzlichen Dickstoffpumpe (Redundanz) zur Beschickung des Wirbelschichtofens

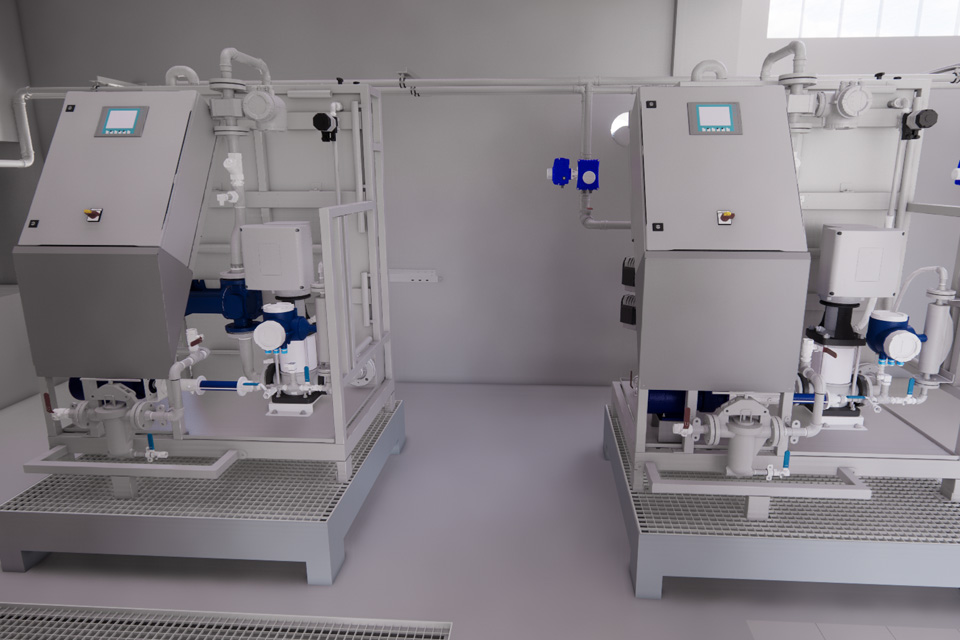

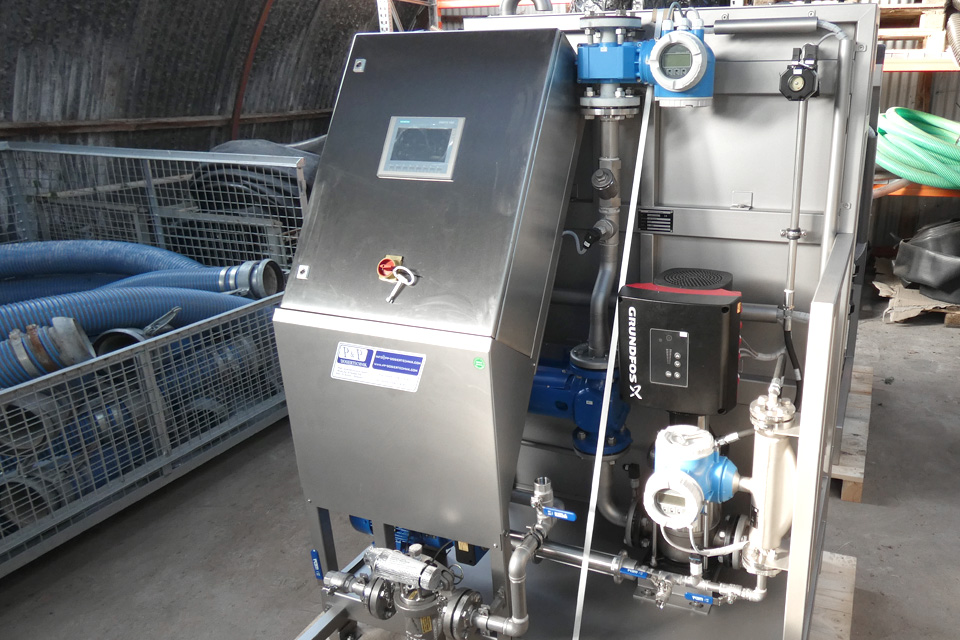

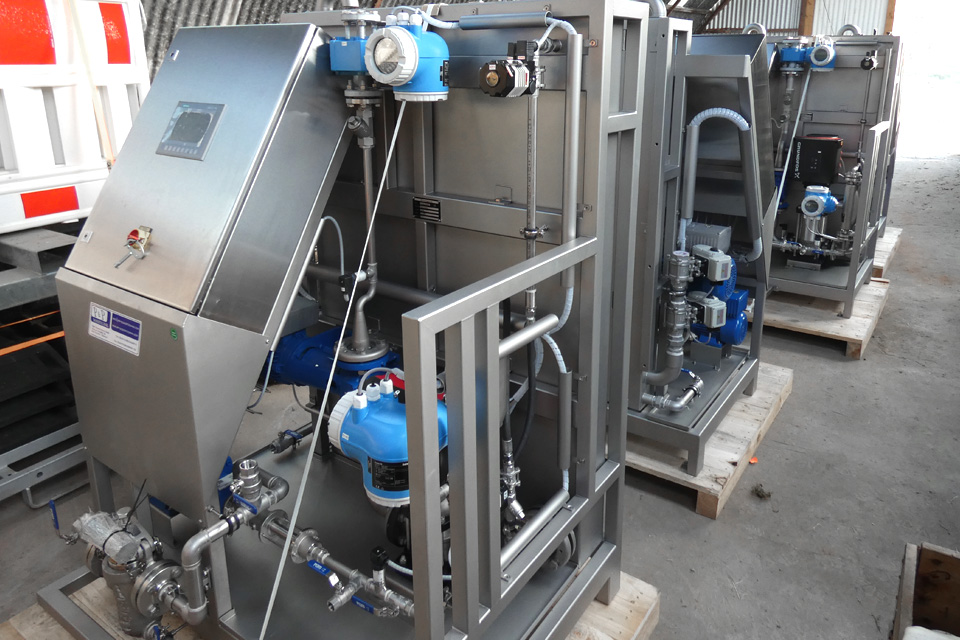

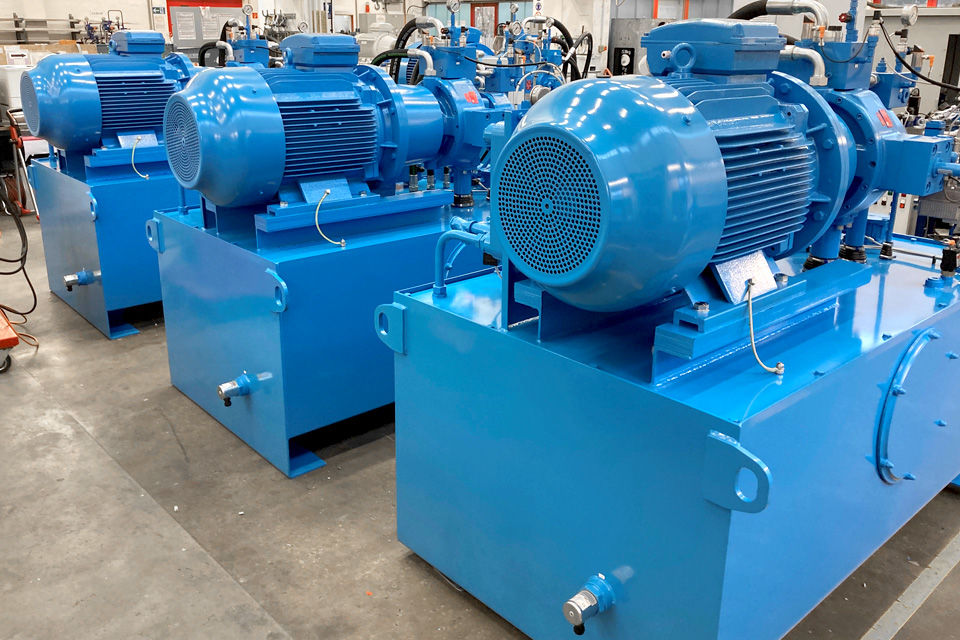

  • Erneuerung der Polymeranlagen und dazugehörigen Rohrleitungen sowie Armaturen bis zu den Schnittstellen, Automatisierung zur
    Umschaltung auf andere Zentrifugen
  • Automatisierung der Beschickung der Zentrifugen im Bereich der
    Vorerwärmung, hierzu werden die Rohrleitungen bis zu den
    Schnittstellen erneuert und es werden statt der Pneumatikschieber Absperrschieber mit E-Antrieb eingesetzt
  • Optimierung der Nacheindickerdurchmischung
  • Anpassungsarbeiten für die neue Maschinen- und
    Rohrleitungstechnik sowie Rückbau von nicht benötigen Komponenten
EMSR-Technik
  • Erneuerung der Frequenzumformer und Kabel der Zentrifugen sowie Einbindung ins Profibusnetzwerk
  • Erneuerung der Leistungs- und Signalkabel der Dickstoffpumpen,
    Polymeranlagen und Messtechnik sowie Anpassung der Schaltanlage
  • Neuaufbau der Leistungskabel der Rührwerke und Anpassung der Schaltanlage
  • Erweiterung der Schaltanlage für die elektrischen Absperrarmaturen der Polymeranlagen, Vorerwärmung und Dickstoffpumpen
  • Aktualisierung und Projektierung von Stromlaufplänen EPLAN P8
  • Ertüchtigung und Erneuerung der erforderlichen ABB Sicherungslasttrennleisten
  • Programmierarbeiten SPS – ABB der Schlammverbrennung
  • Zusätzliches Rohrfiltersystem für die Dickstoffpumpen –
    Schaltanlagen D+E
Bautechnik
  • 3 x Abbruch und Neuaufbau der Betonsockel der Dickstoffpumpen A, B, C
  • Sanierung der Bodenflächen und Herstellung einer
    rutschhemmenden Beschichtung im Bereich der Dickstoffpumpen D, E
  • Grundreinigung und Aufbringung einer rutschhemmenden
    Beschichtung der Fliesen im Bereich der Dickstoffpumpen A, B, C
proj_icn_batt

Leistungsumfang

Technische Ausrüstung, HOAI 2013, LPH 2-3 & 5-9
(Maschinentechnik & Elektrotechnik)
proj_icn_chart bar-1 Kopie

Kenndaten

310.000 EW
proj_icn_clck

Umsetzungszeitraum

10/2020 – 02/2023 (Planung bis VOB-Abnahme)
proj_icn_euro

Kostenumfang

Investitionskosten der Gesamtmaßnahme [€ netto]
ca. 4.129.030,00 €
proj_icn_star

Besondere Leistungen

Bestandsaufnahme durch 3D Laserscanner I Erstellung eines 3D Bestandmodells I Erstellung der Betriebsanweisung

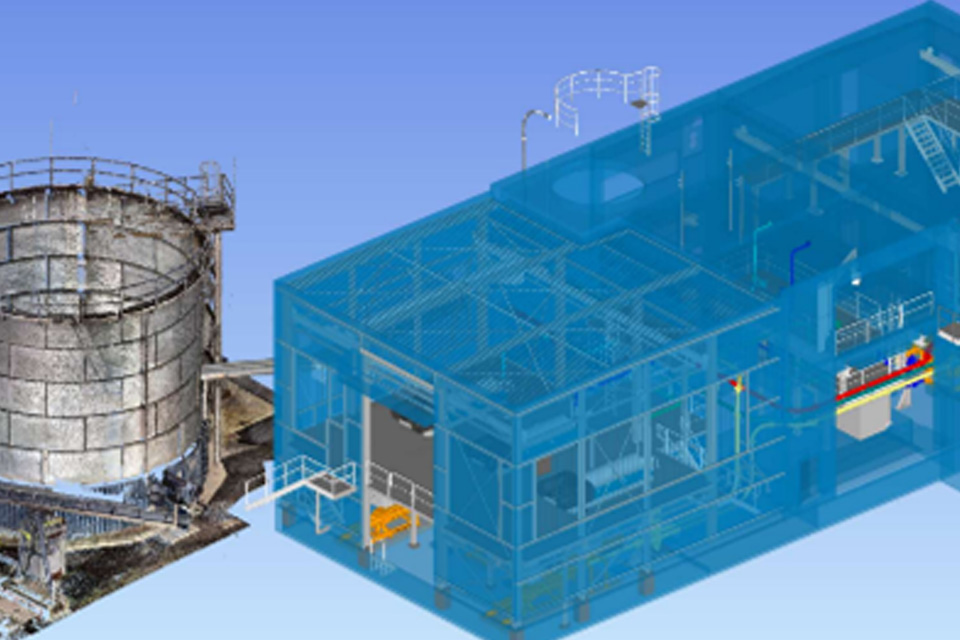

Bestandsaufnahme durch 3D Laserscan

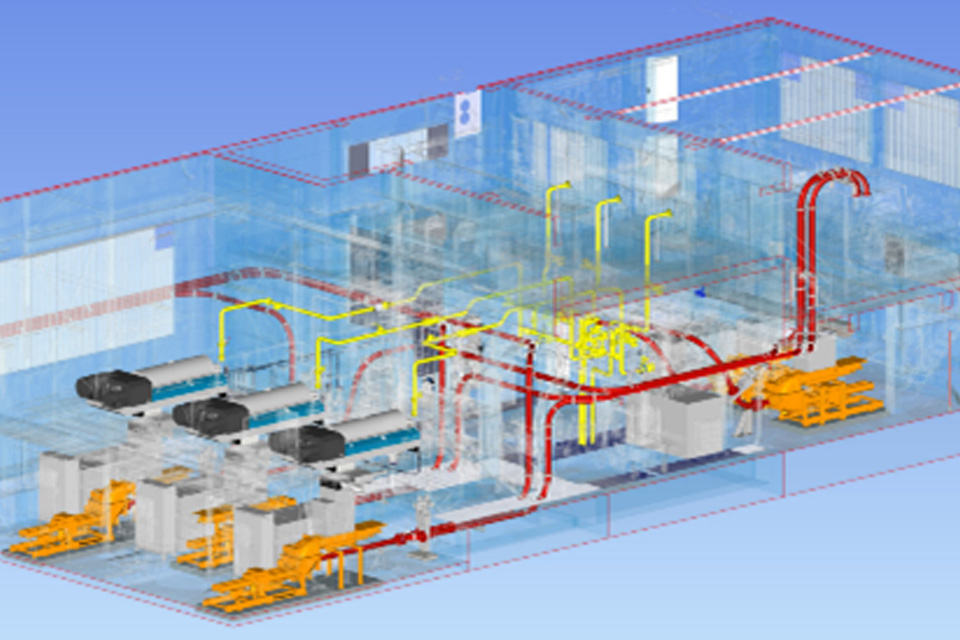

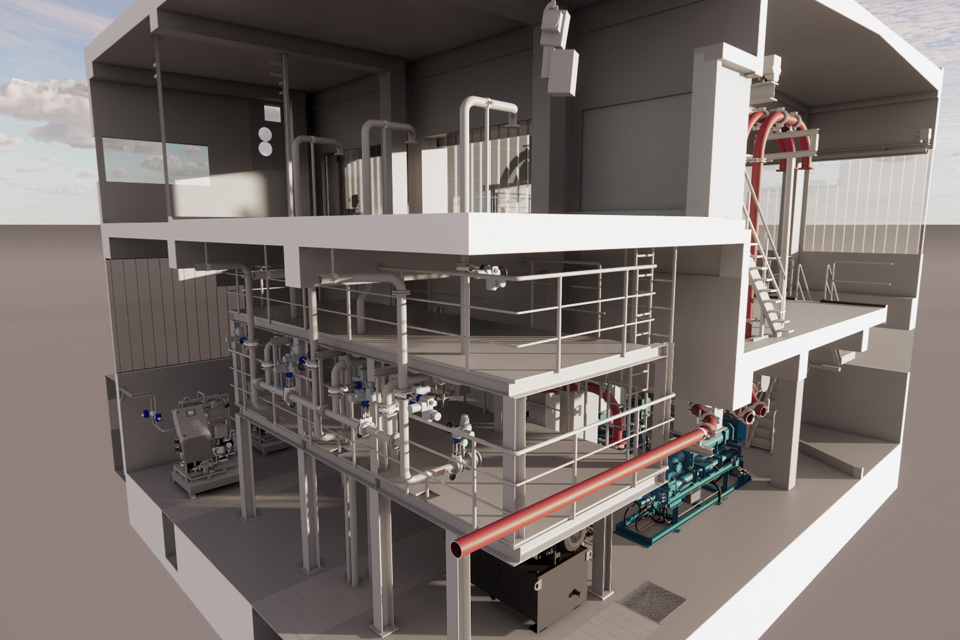

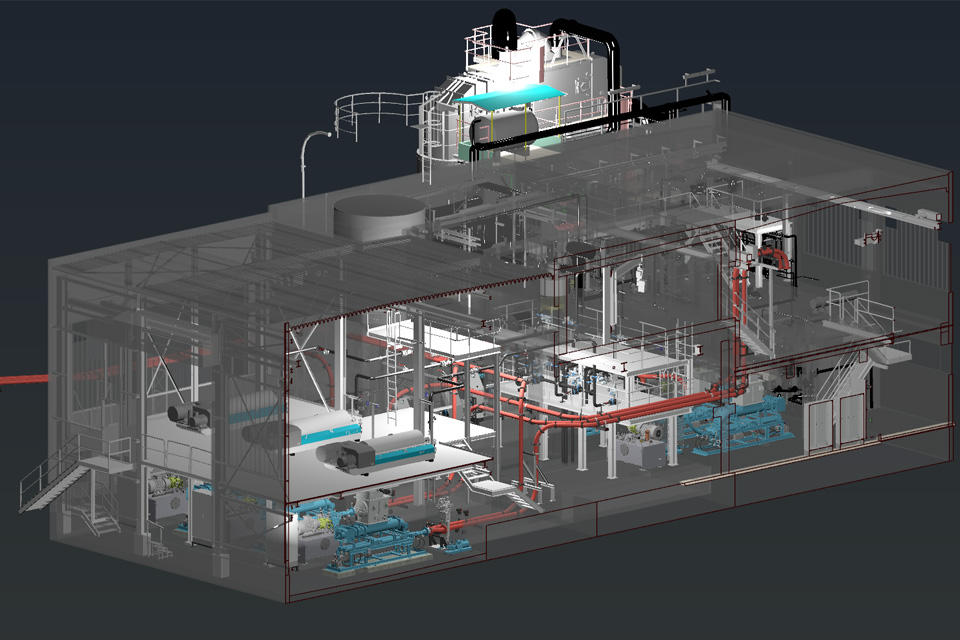

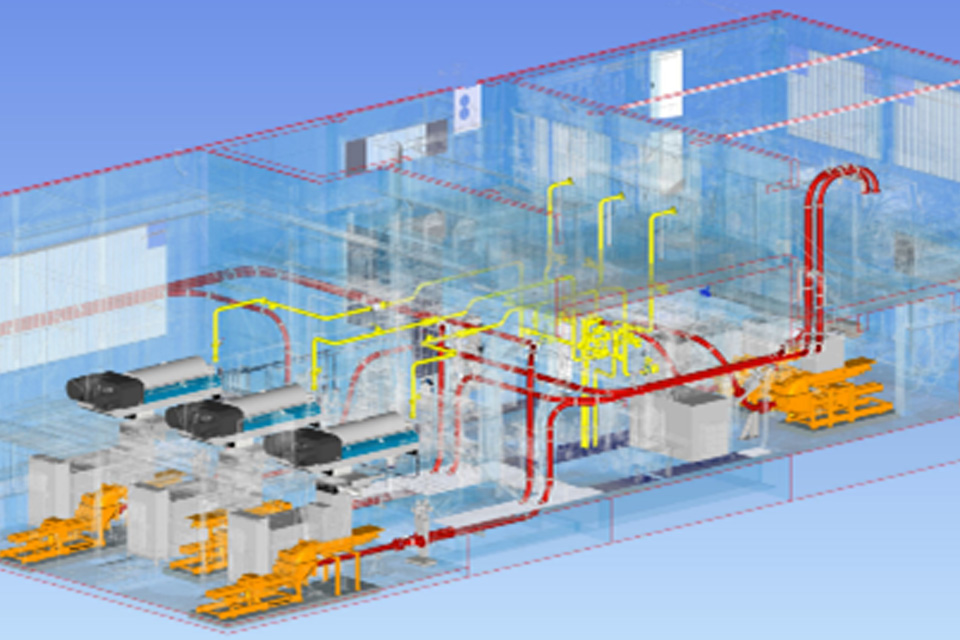

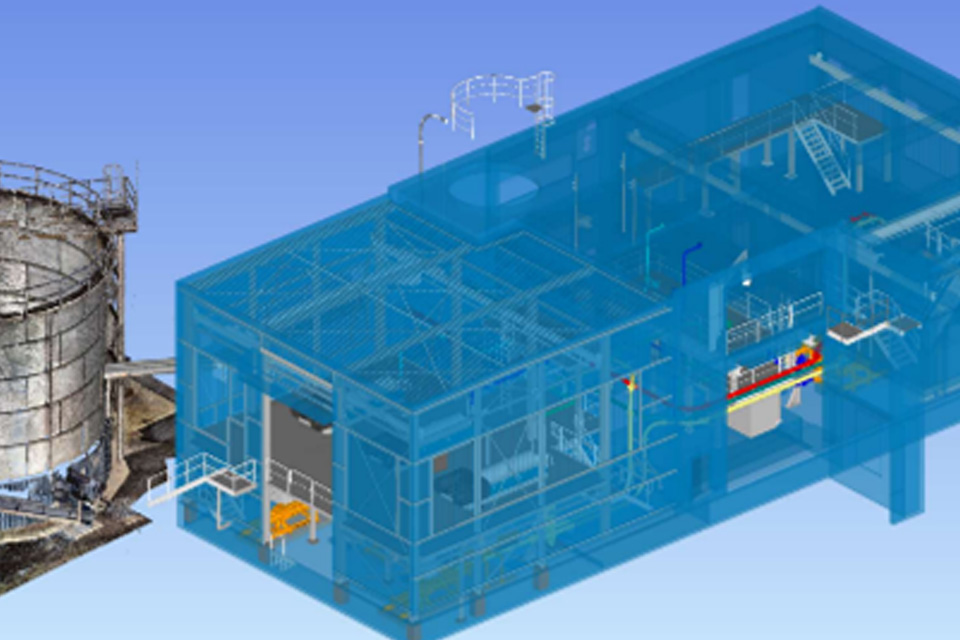

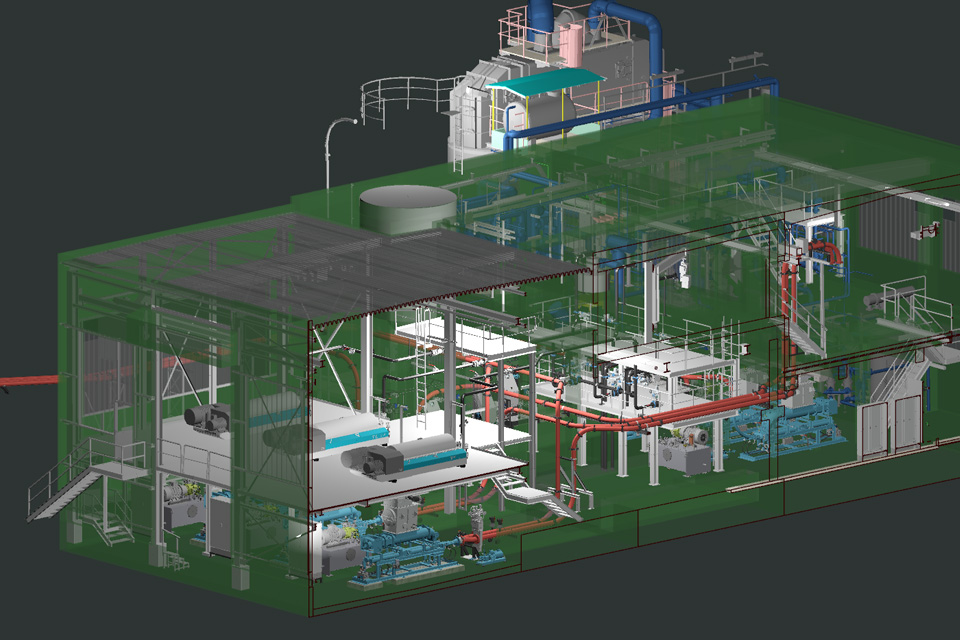

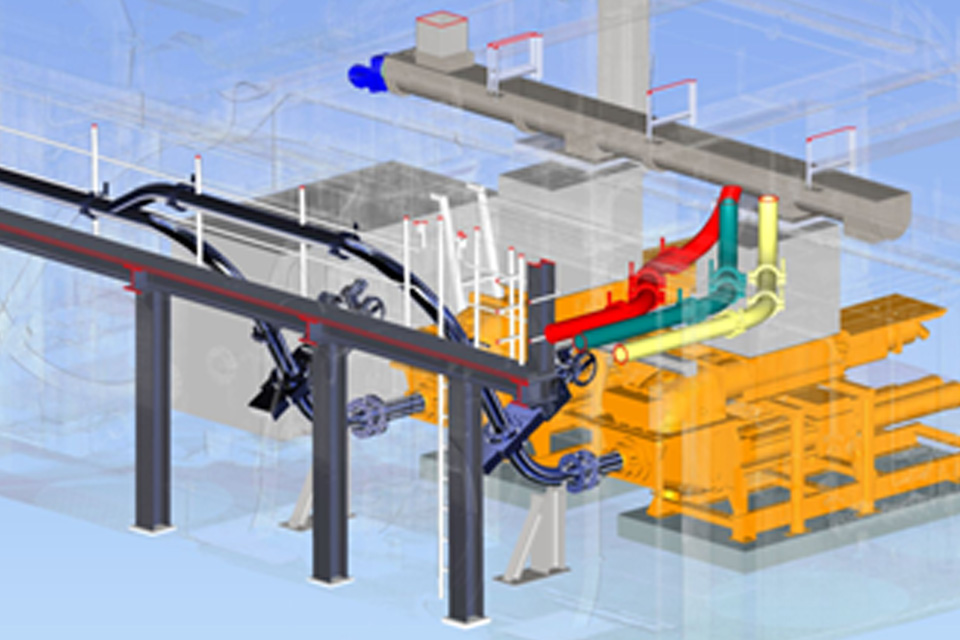

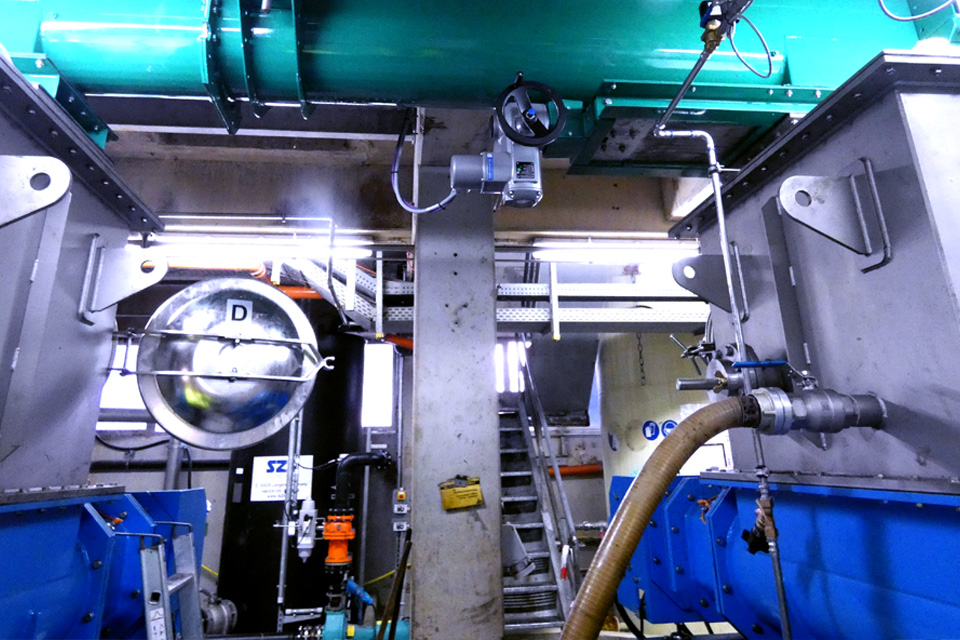

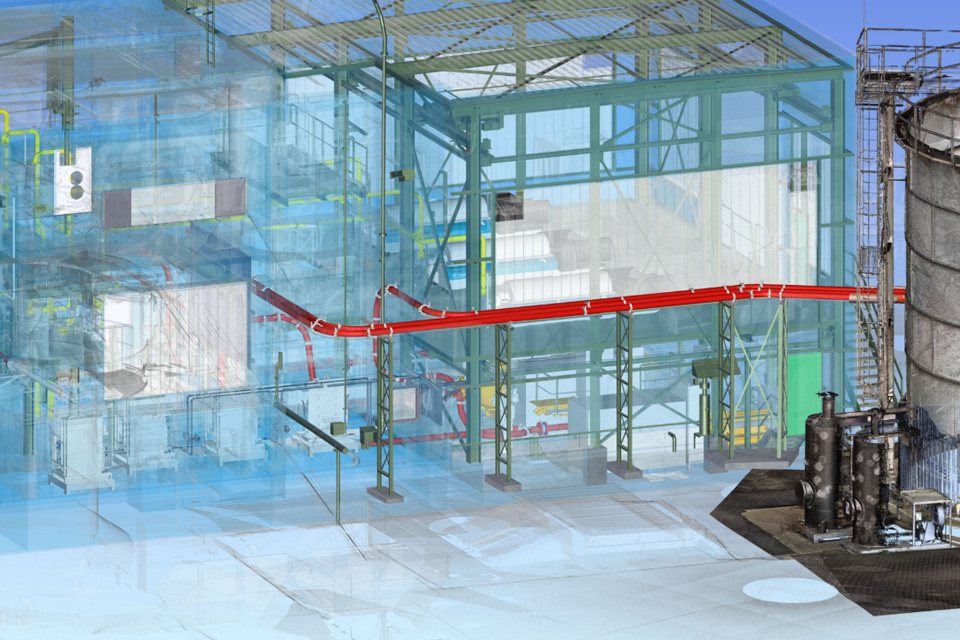

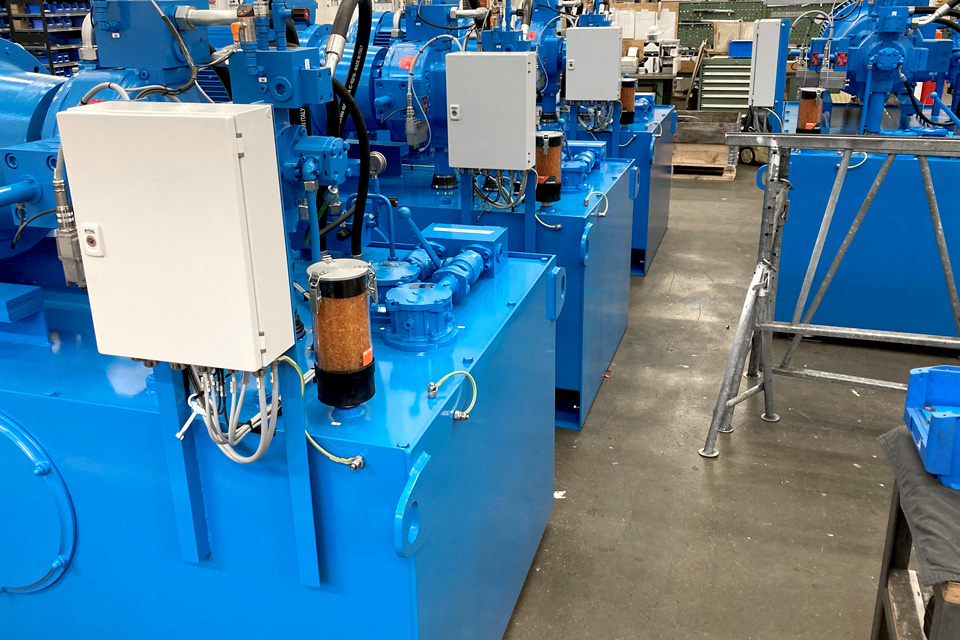

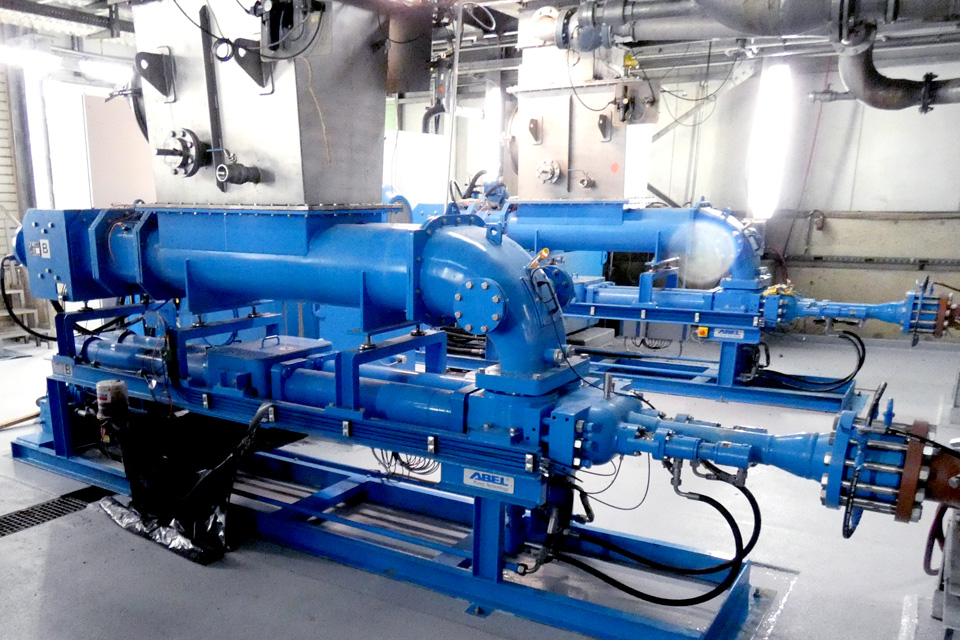

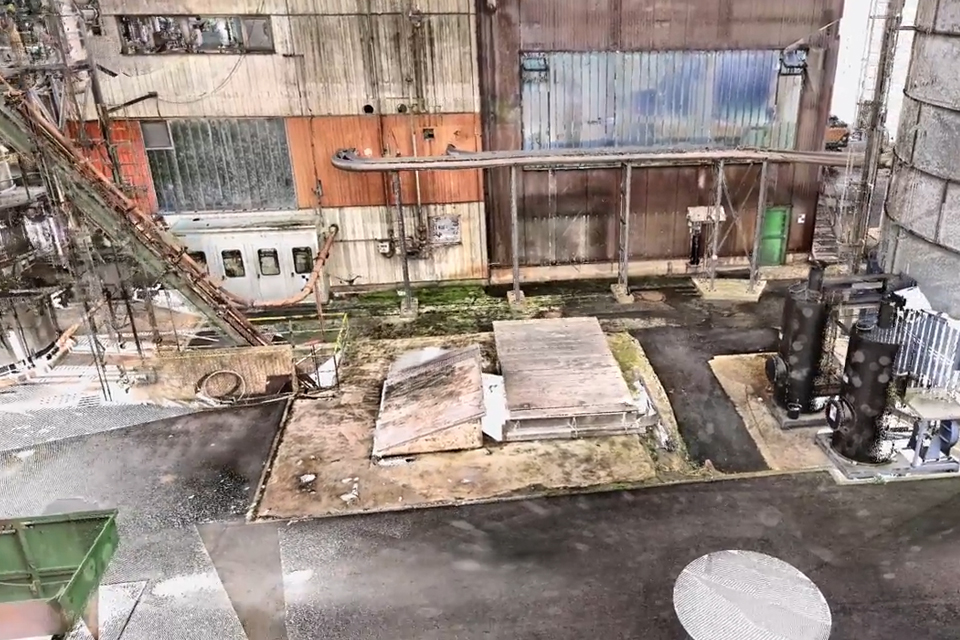

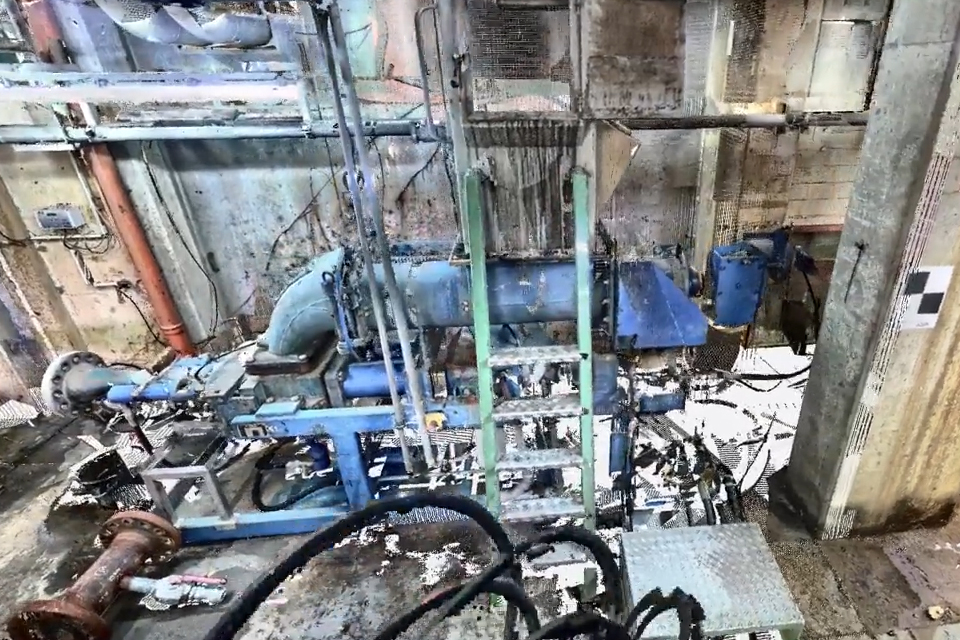

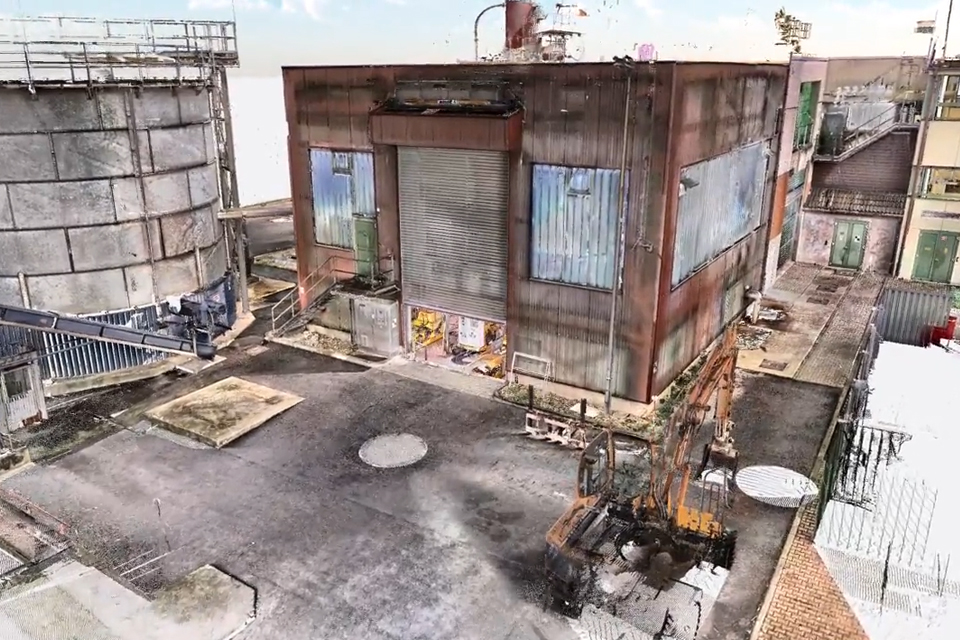

Umsetzung der Planung im 3D Programm

Bilder zu PROJEKT 20I125
