PROJEKT 06I115

Erneuerung der Probenahmestellen in Berlin-Schönefeld

Erneuerung der technischen Ausrüstung der EMSR-Technik bei mehreren Probenahmestellen auf der Kläranlage in Berlin-Schönefeld

Auf der Kläranlage in Berlin-Schönefeld gab es mehrere Probenahmestellen, welche nach neunjähriger Nutzung veraltet waren, so dass die technische Ausrüstung und EMSR-Technik erneuert werden mussten. Unter anderem waren die Probenahmendruckleitungen verschlissen und entsprachen nicht den technischen Anforderungen an die Förderung von Rohabwasser. Auch die Druckleitungen der Pneumatikschläuche und die Druckluftfilter der Ventilblöcke waren verschlissen. Die Kompressoren entsprachen in ihrer Auslegung nicht den Anforderungen eines dauerhaften technischen Einsatzes. Zudem waren Sie wartungsaufwendig in Bezug auf den Öl- und Kondensatanfall. Die Bedienung der Anlage war relativ kompliziert. Darüber hinaus stellte sich die Bediensprache teilweise in Englisch um. Die Entnahme des Entnahmerohres ist trotz der mechanischen Hilfseinrichtung relativ unpraktikabel gewesen, so dass der Endpunkt vor dem Schließen des Handkugelhahnes nicht eindeutig fassbar war. Die Abdichtung mittels HAUFF – Dichtung zwischen Schacht und Schrank war zudem nicht gasdicht ausgeführt.

Im Rahmen des Bauvorhabens sollten folgende Erneuerungen umgesetzt werden:

Detaillierte Informationen zum Projekt

Maschinentechnik
  • Rückbau der Entnahmelanzen an Abwasserdruckleitungen
  • Reduzierung der DN 40 auf DN 20
  • Verstärkung des Gewebes am Ansaug-/Druckschlauch ca. 4 mm Wandstärke, gewebeverstärkt
  • Fachgerechte Abdichtung an gasdichten Durchführungen
  • Einbau einer Begleitheizung ab gasdichter Durchführung
  • Einsatz von drei Messstellen am Probenehmer sowie zwei Kugelhähne mit T-Bohrung (für Beprobung)
  • Erweiterung der Abgänge des Edelstahlkugelhahns zu Druckrohrleitungen von Di 20 mm auf Di 32 mm mit Schlauchtülle
  • Erweiterung des Abganges zum Dosiergefäß mit Schlauchtülle Di 32 mm
  • Einbau einer selbst saugenden Schlauchpumpe, ventillose rotierende Verdrängerpumpe; Förderhöhe bis 8 m Saughöhe, kein Zulauf nötig
  • Einbau einer Begleitheizung in der Be- und Entlüftungsleitung des Dosiergefäßes
  • Neue tiefere Positionierung der Dosiergefäße als Abdosierbehälter
  • Neue Verlegung von Ansaug-/Druckleitungen zur Verhinderung von Verstopfungen
EMSR-Technik
  • Neukonfektionierung der Probenehmer mit Klemmen für Versorgung und Schnittstelle in vorhandenem Anschlussraum
  • Erweiterung zur ADL-Probenahme
  • Programmierung einer Kleinsteuerung und Störungsüberwachung
  • Einbau eines Bedienpanels als unabhängige Eingabe von Zeiten und Probenzahlen
  • Einbau eines Knebelschalters als Bedienelemente für Start der Probenahme
  • Weiterer Einbau von folgenden Elektrokomponenten: Hauptschalter, Einspeisesicherung, FI-Schutzschalter, Motorschutzschalter, Leistungsschütze, Koppelrelais, Reihenklemmen
proj_icn_batt

Leistungsumfang

Technische Ausrüstung, HOAI 2002, LPH 7-9
(EMSR-Technik)
proj_icn_chart bar-1 Kopie

Kenndaten

2,1 Mio. EW
proj_icn_clck

Umsetzungszeitraum

08/2005 – 03 /2006 (Planung bis VOB-Abnahme)
proj_icn_euro

Kostenumfang

Investitionskosten der Gesamtmaßnahme [€ netto] 292.000,00 €

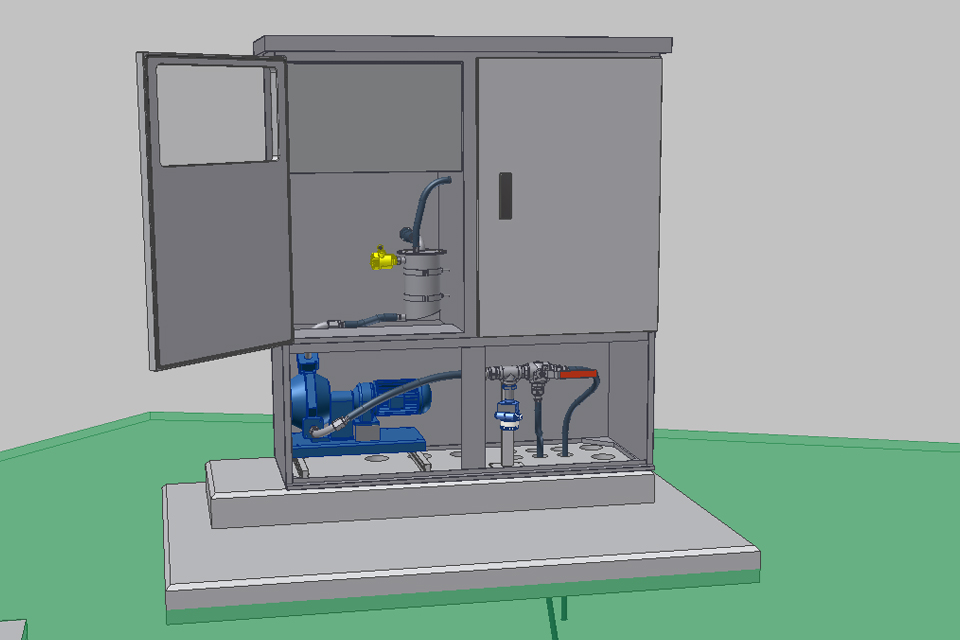

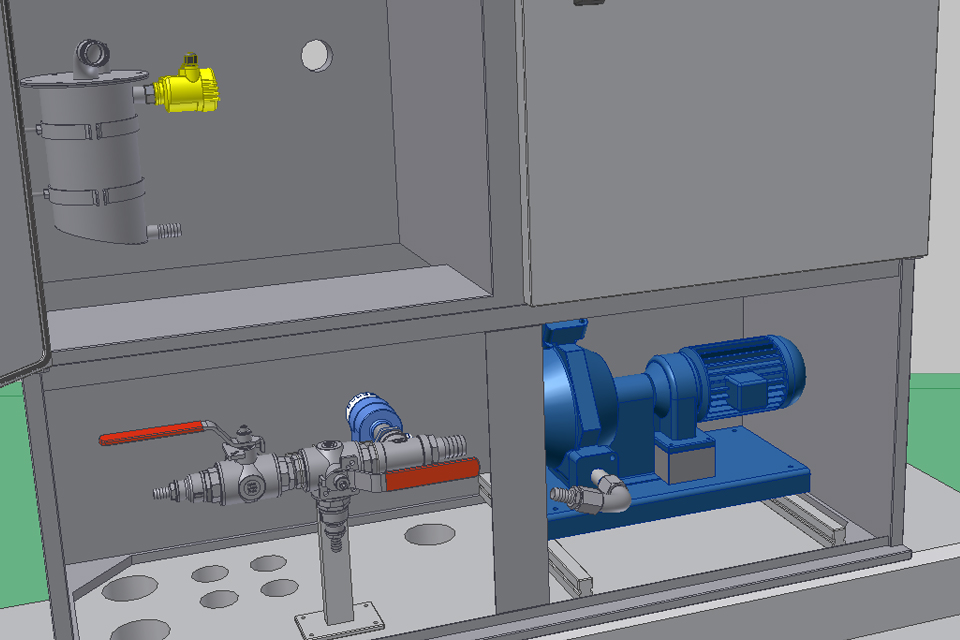

Umsetzung der Planung im 3D Programm
